屋面居然可以做的如此漂亮,建筑屋面施工优化做法

1、优化设计

①屋面排水坡度设计,应遵守单坡排水原则,采用设置天沟进行有组织排水,减小屋面坡度,便于屋面施工和提高屋面观感。

按图施工

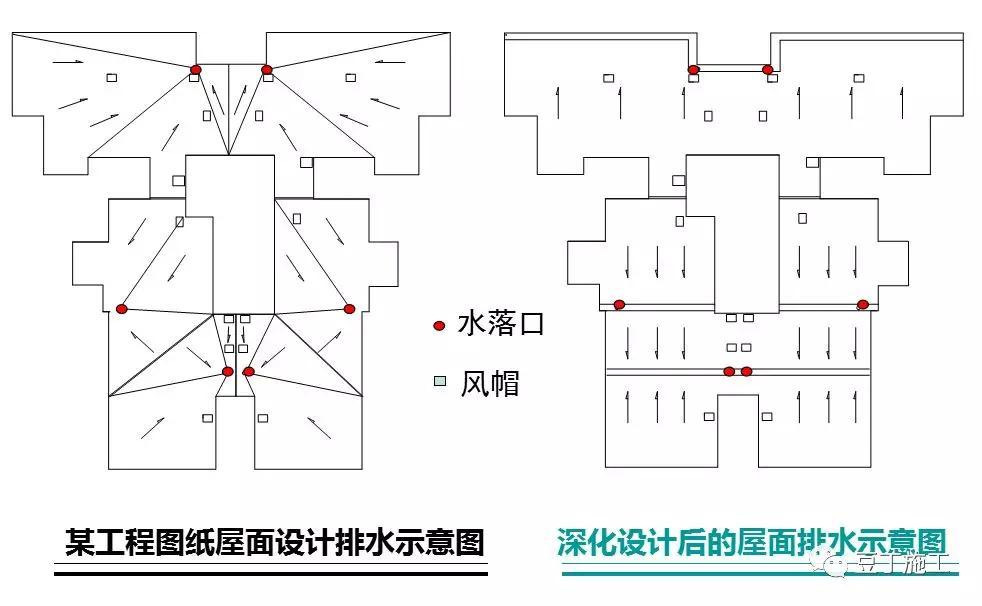

深化设计(采用天沟单坡设计做法)

②屋面施工需调整的标高

在屋面施工检查中,常发现有设备基础低于防水层,出屋面烟道、排气道距屋面保护层高度不统一,管道套管上口在保护层下,女儿墙泛水高度不足又凿除墙面粉刷层或贴面等情况。

因此屋面找坡施工前,要根据屋面找坡情况,结合各构造层厚度,提前确定各部位标高:

1)水落口杯上口(或底部)高度;

2)穿墙过水孔的高度;

3)出屋面门槛高度;

4)设备、广告支架基础高度;

5)屋面风机房进风口底部标高;

6)出屋面管道套管高度

7)烟道、排气道收口高度;

8)屋面女儿墙栏杆下口反梁高度;

9)外墙、女儿墙粉刷、贴面预留高度等。

③屋面施工需进行的定位

屋面施工工序复杂,如出屋面构造物结构施工或排气管网预埋在前,保护层广场砖或分格缝施工在后,经常出现广场砖与女儿墙、构造物接缝处大小头,透气管不在分格缝十字居中位置,影响观感,因此:

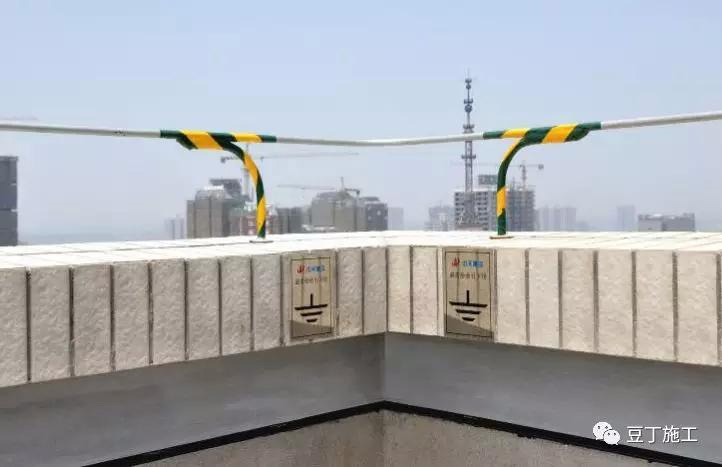

1)女儿墙、烟道、排气道、风井及设备、支架基础等施工前均应严格按轴线放样、定位,保证其各边的平行垂直;

2)屋面排气管网施工,一般很难做到将其明装排气管设置在分格缝十字缝上,因此要求将排气管网全部采用暗埋式做法,住宅工程将全部排气管引到烟道风帽内,公建项目因风帽较少,部分可引到女儿墙上。

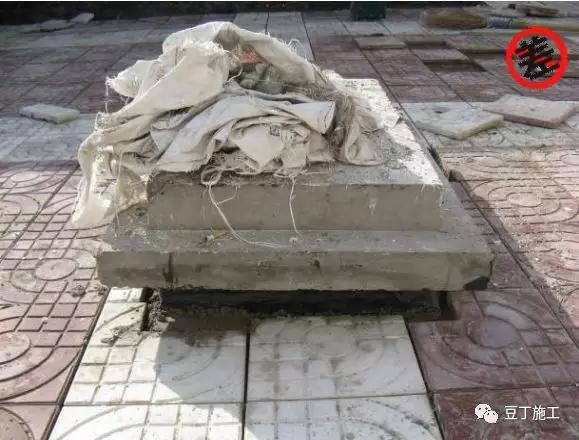

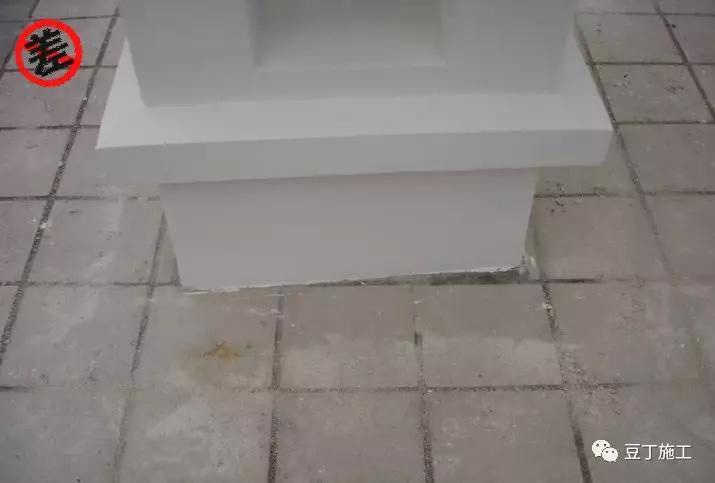

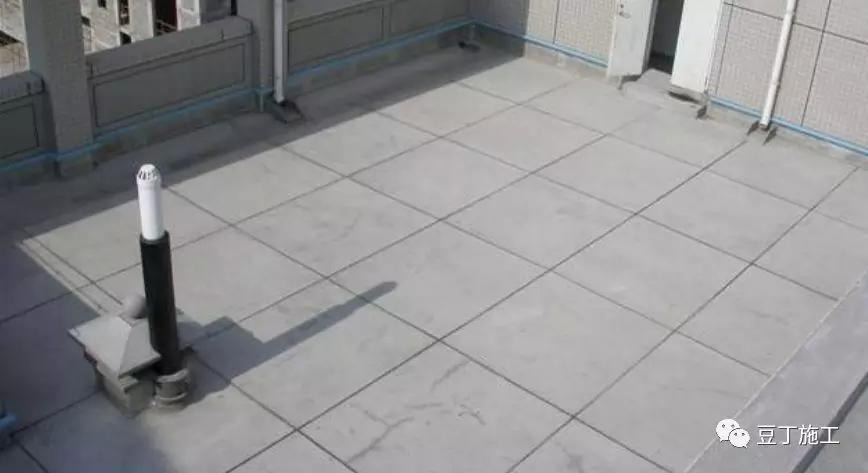

烟道周边出现大小头

排气管未设在分格缝十字缝

2、刚性防水层

屋面必须通过雨天观察或蓄水试验检验屋面结构板、女儿墙根部、套管四周结构不渗漏,如有渗漏点必须在找坡施工前修补到位。

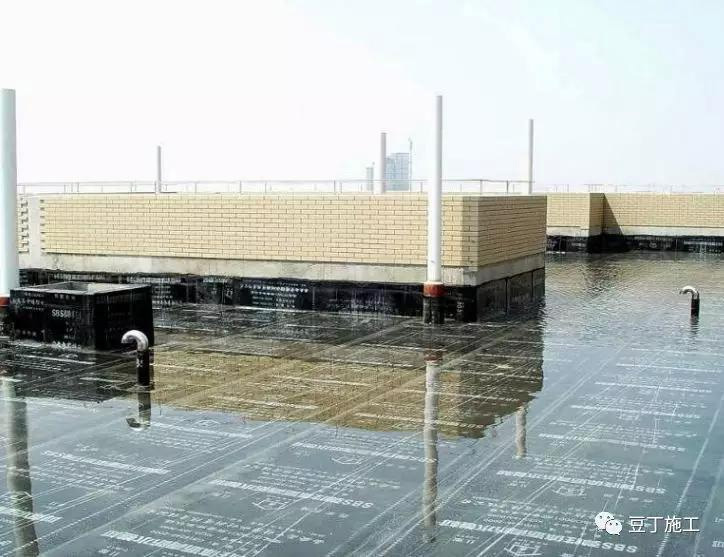

平屋面蓄水试验

斜屋面淋水试验

1)平屋面采用分块蓄水试验时间不能少于24小时,天沟、管道根部蓄水高度不低于20mm。

2)平屋面进行蓄水试验,斜屋面进行淋水试验(时间不少于2小时),必须留下影响资料或相关照片,作为相关资料备案和备查。

3、屋面面层

①采用细石砼保护层时必须配筋φ6 200*200;面层必须采用1:1干粉收面;分格缝间距在2-3m内,倒置式屋面不得采用水泥砂浆保护层;

缩小分格面积和采用细石砼保护层,是为减少面层空鼓和开裂;

采用1:1干粉收面,是为保证面层色差和不起砂。

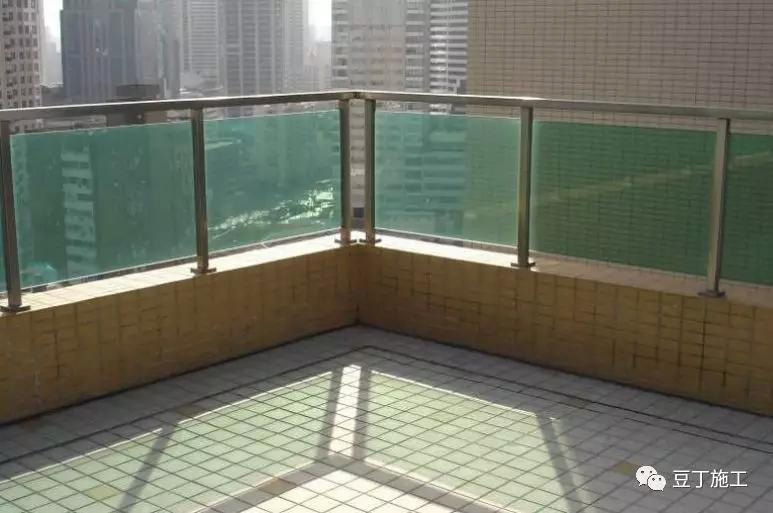

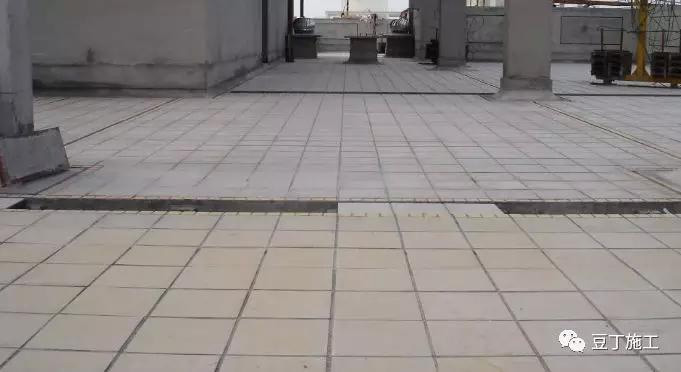

②采用广场砖面层时,选用的广场砖表面不宜粗糙,边缘不宜为圆角;各部位伸缩缝处应保持整砖,在泛水部位消化非整砖,两端不得出现大小头。

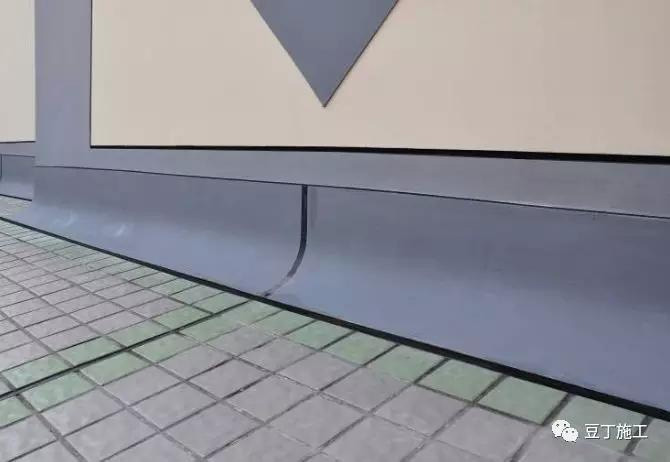

采用通体地砖或石材作为泛水根部收口,消除广场砖排版非整砖

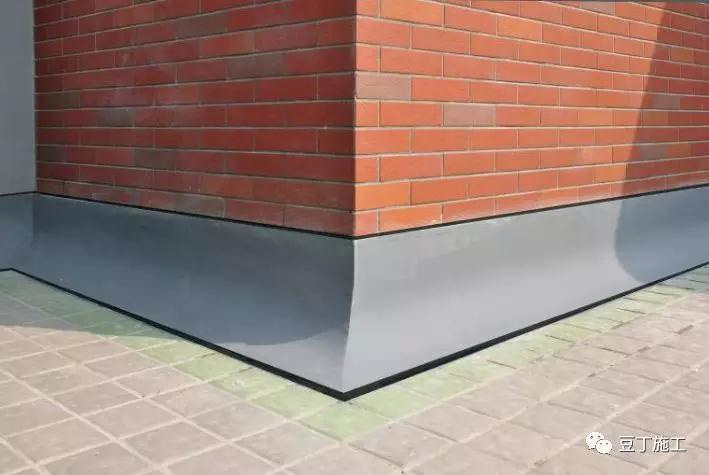

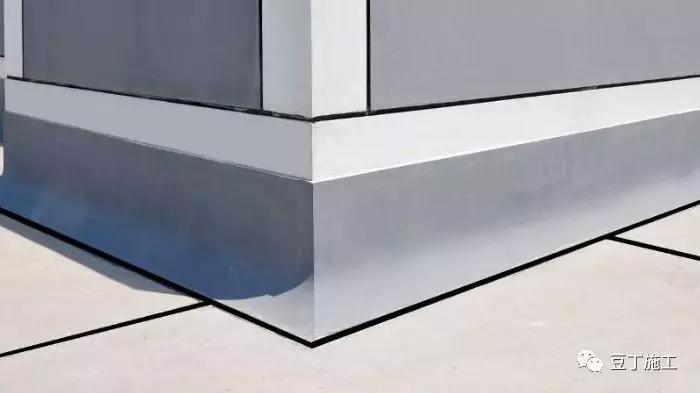

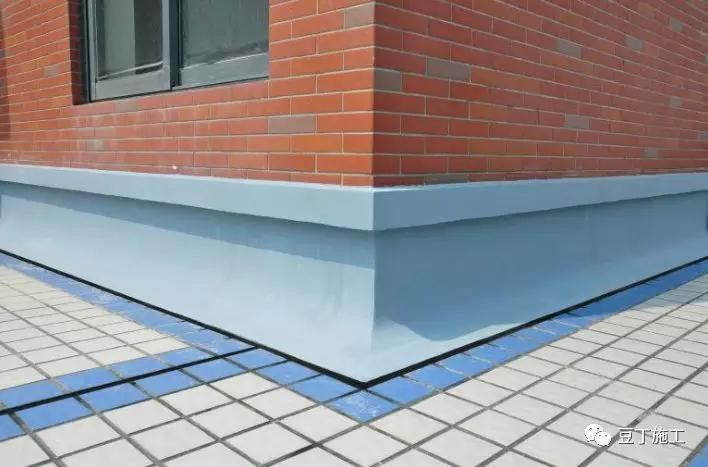

采用弧形泛水,消除广场砖排版非整砖

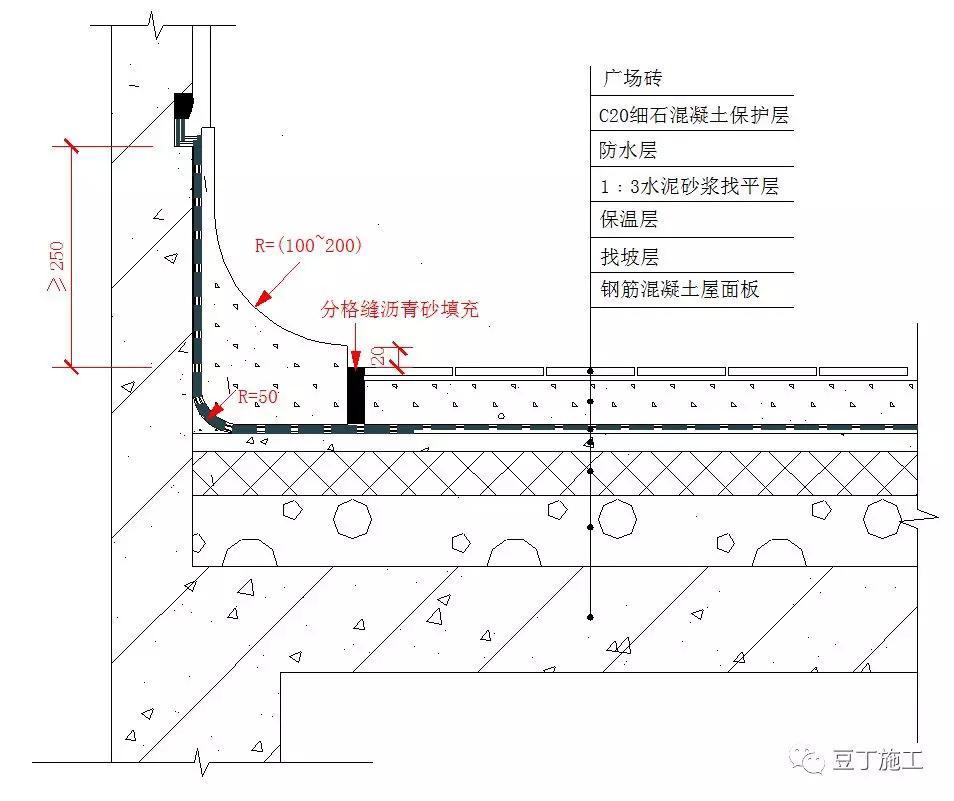

弧形泛水,广场砖屋面做法构造示意图

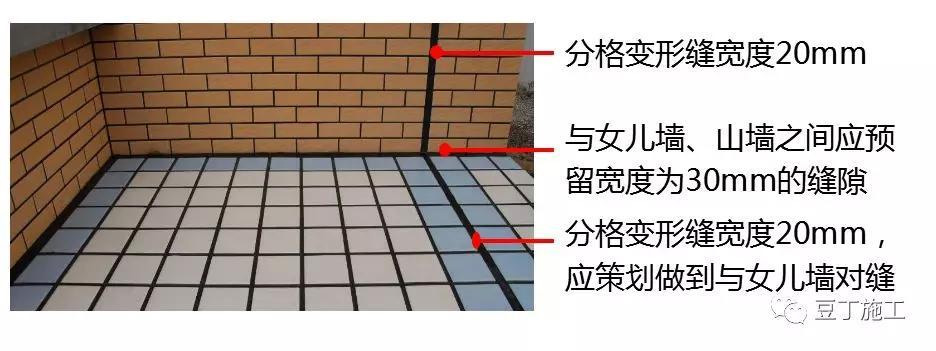

③女儿墙、山墙部位伸缩缝为30mm,中间为20mm;采用沥青砂填缝,细石砼屋面分格缝必须提前冲筋或预埋,保证分格缝平直,左右无高差;泛水部位分格缝应与墙面保持一定间距,平面留设。

分格缝留设可采用:

a、采用外墙面砖450倒角;b、采用挤塑板

采用专用工具沥青砂填缝

4、女儿墙

①女儿墙在人货梯部位不得断开施工,应一次性施工,如女儿墙身分两次浇筑,第一次浇筑高度不得低于700mm;

②女儿墙粉刷面层应合理留设分格缝;女儿墙砼压顶线条水平误差必须控制在10mm内,结构线条厚度不得大于100mm,除设计特别注明,成品线条厚度不得大于150mm;

③当线条面层为外墙砖时,刮糙时线条的宽度、厚度应与面砖排版模数相符;线条上口坡度向内,下口设滴水线。

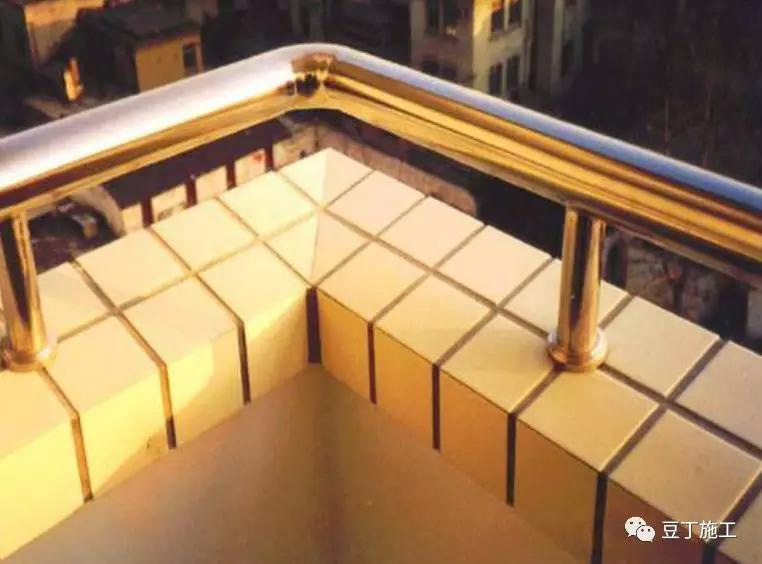

线条宽度、厚度与面砖模数相符

女儿墙线条厚度与面砖模数相符

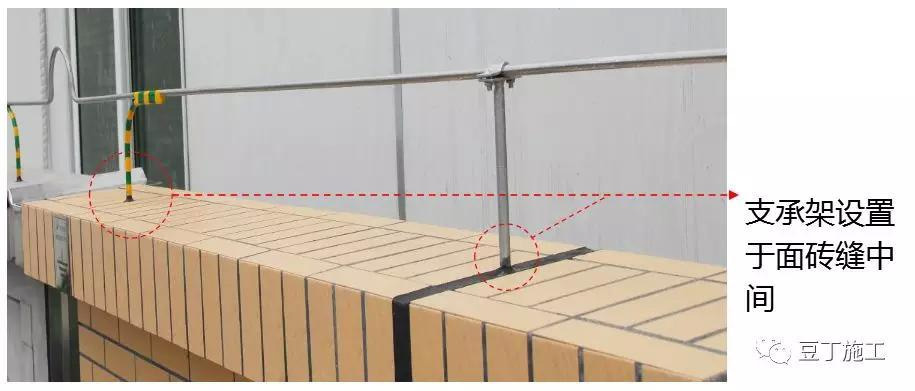

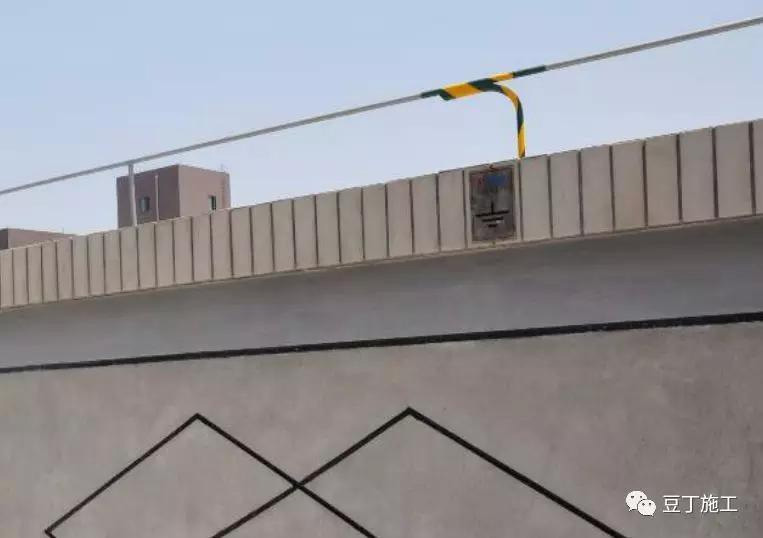

④避雷带引下线应与转角第一个支架重合,并在基层刮糙前调整到位,其余支架应在粉刷面或面砖完成后安装,原则上应居中或处于面砖十字缝位置,电焊时不得污染墙面;

5、泛水、天沟

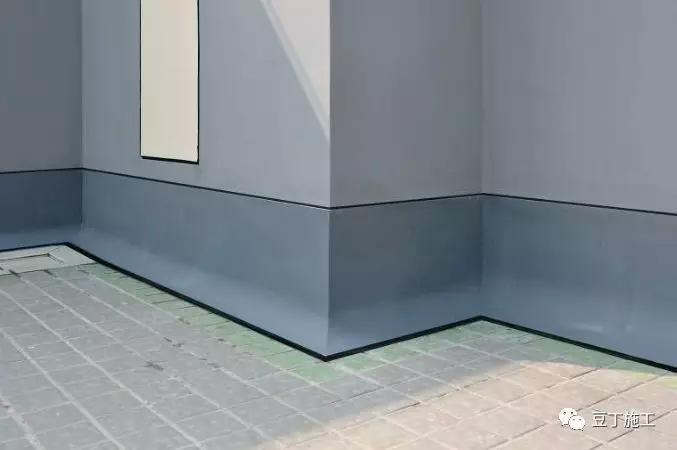

①砼女儿墙、塔楼的墙身防水基层,在屋面往上700mm内不得甩浆、刮糙,填充墙应凹进砼墙2公分,粉刷后与砼面平齐。

泛水部位实粉刷或被甩浆,未给防水施工预留厚度

泛水部位混凝土表面不需进行界面处理、抹灰,适当打磨后直接进行防水施工,为保护层施工预留“厚度”。

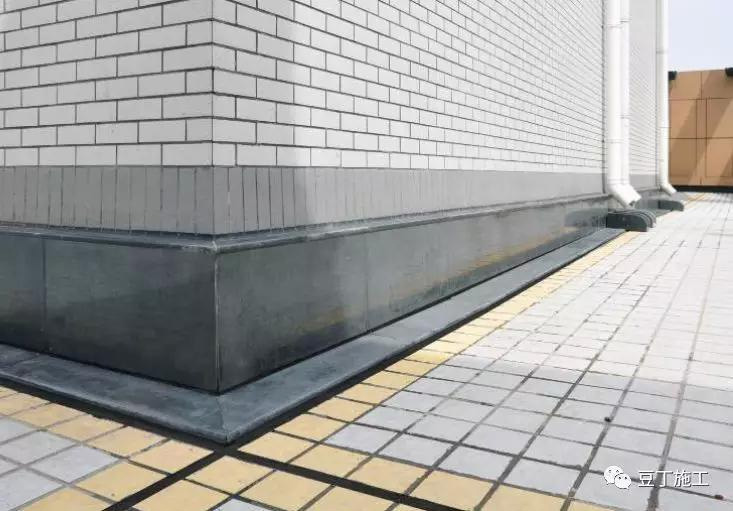

②泛水做法可选用:一、采用细石砼圆弧,外墙涂料面层;二、采用全瓷砖或石材等块材做面层;三、外墙砖直接粘贴到底与屋面呈90°角。

细石混凝土圆弧泛水做法

细石混凝土圆弧泛水做法

石材泛水做法

外墙面砖直接到底泛水

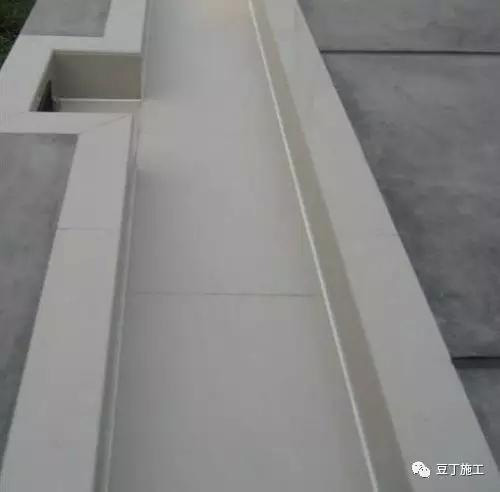

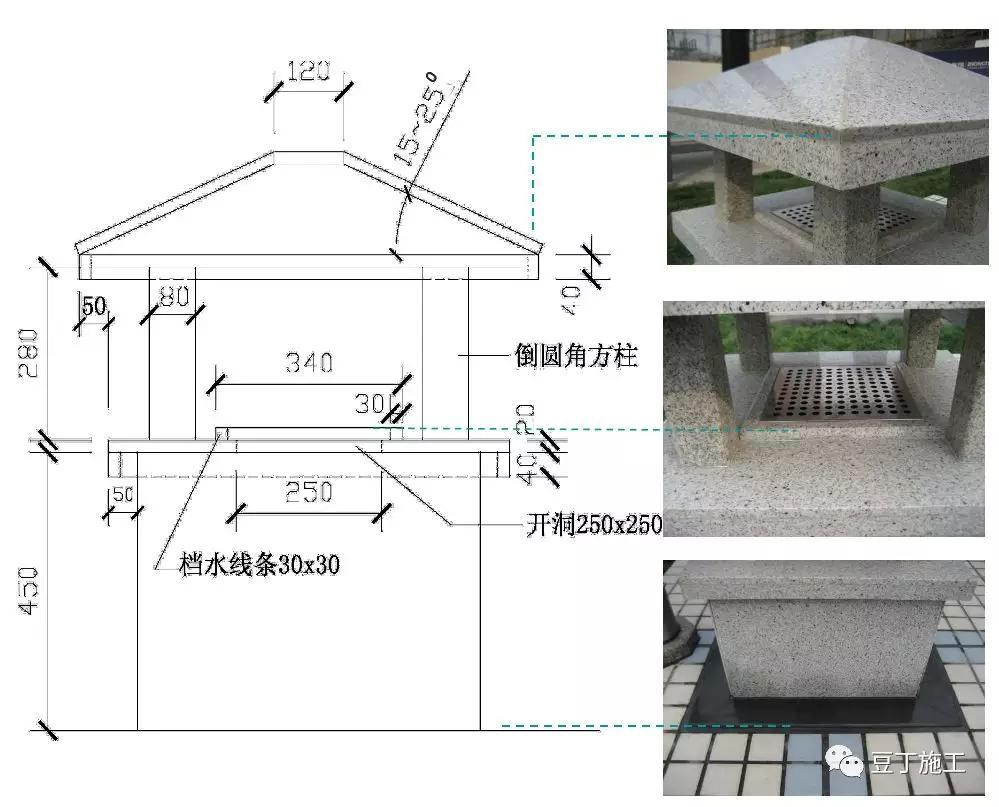

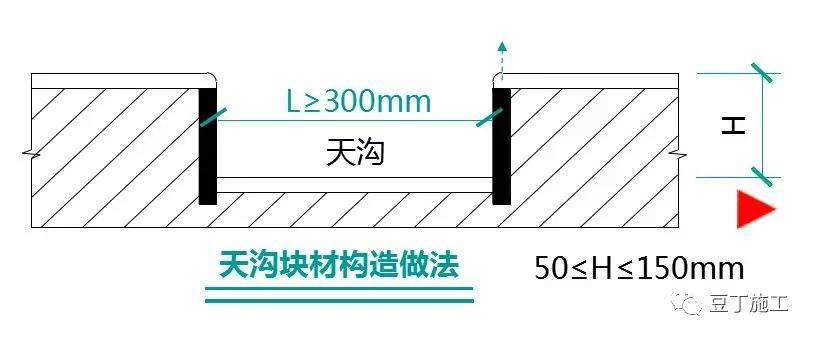

③天沟成品宽度不小于300mm,起坡点深度为50mm,坡度为1%,最大深度不大于150mm,必须采用全瓷砖或石材施工;水落口必须在天沟宽度居中位置,采用立体可拆卸水箅子;采用内天沟排水方式时不得取消保温层。

波道线在天沟侧倒圆角

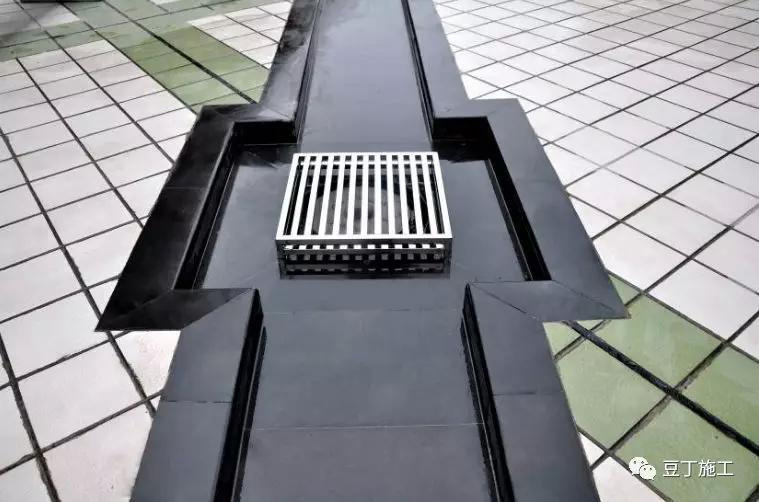

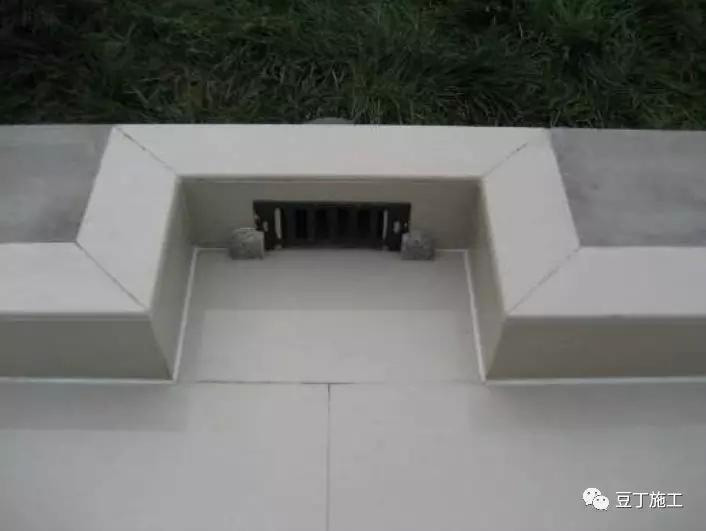

水落口居天沟中,采用立体可拆水箅子

穿墙式水落口做法

6、屋面细部

①屋面爬梯必须采用整体式做法,首步距地1500mm;

角钢爬梯做法

钢管爬梯做法

不锈钢钢管爬梯做法

禁止爬梯踏步采用单根圆钢植入墙面做法。

②上人屋面通气管必须高于成品屋面2m,铸铁管的套管应高于成品屋面300mm,UPVC管的套管应高于成品屋面800mm,卷材上返250mm,采用不锈钢抱箍收口,下口视管径大小采用八角或六角石材、细石砼造型收口。

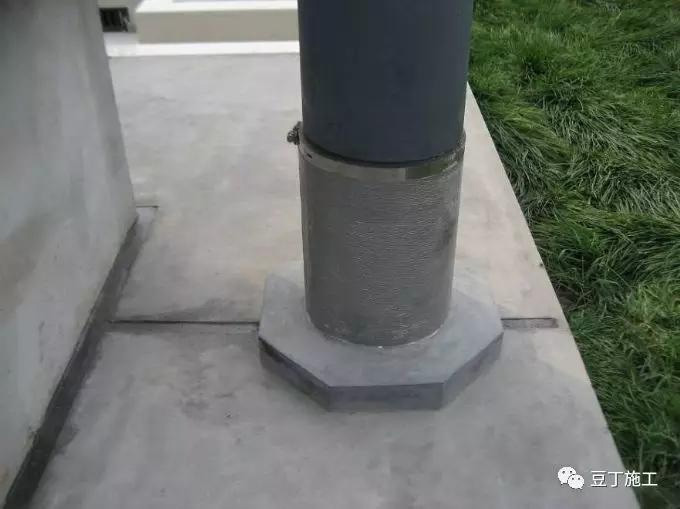

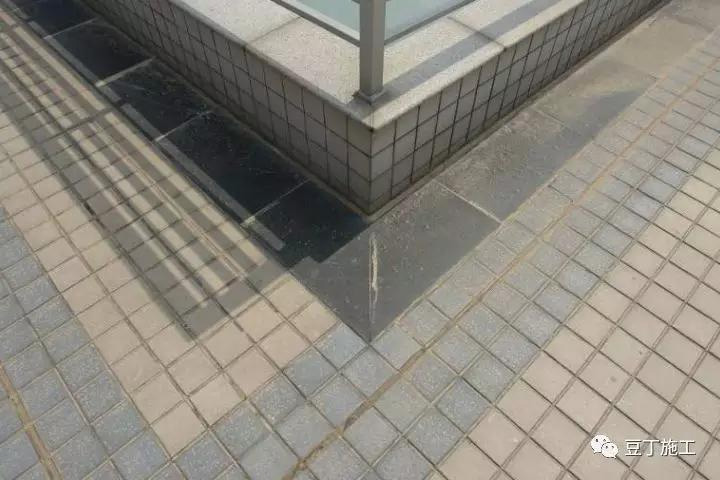

通气管根部石材收口做法

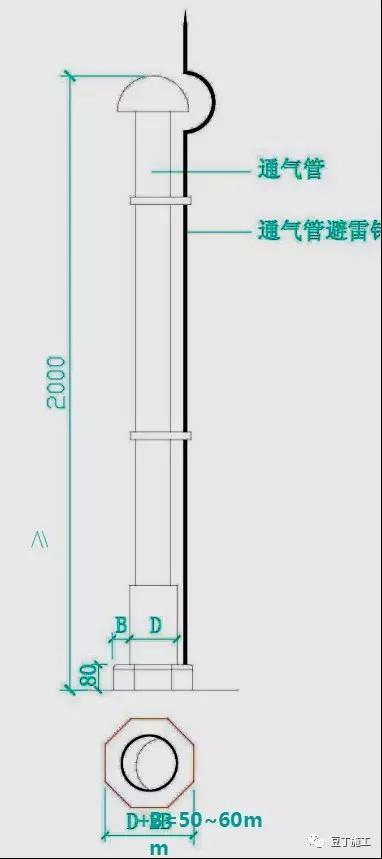

U-Pvc管通气管

U-PVC通气管的套管应高于成品屋面800mm

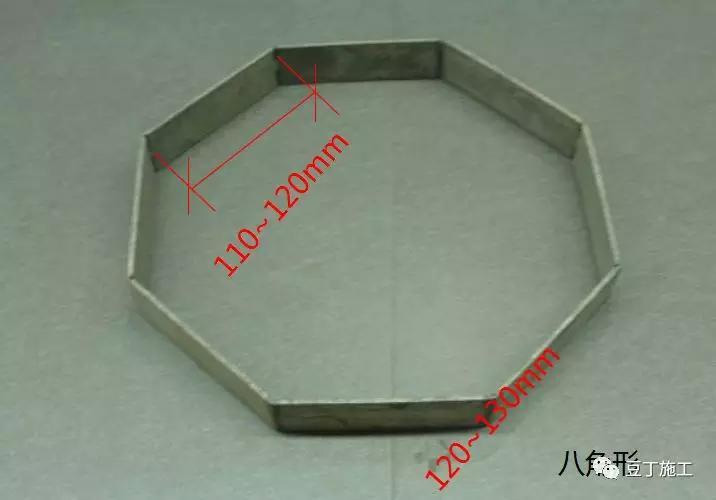

收口模型工具

通气管根部细砂砼收口做法

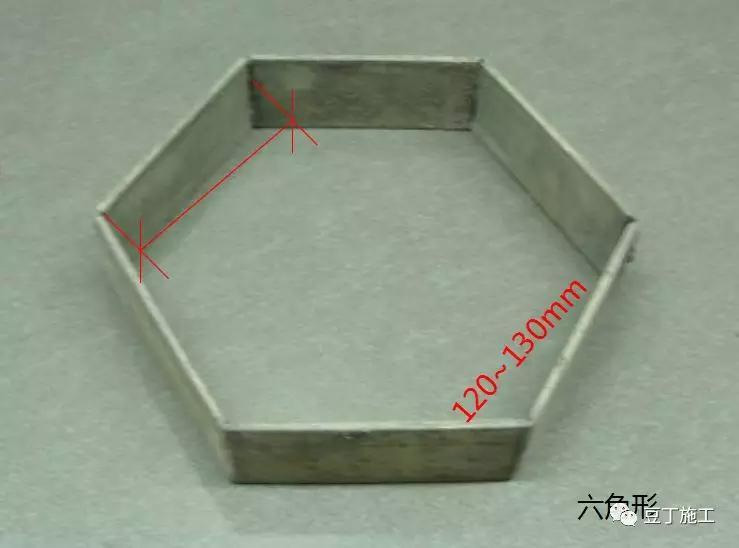

1)收口模型工具采用—40×4镀锌扁钢制作;

2)通气管为DN150和DN100的采用八角形做法;通气管为DN75或DN50的采用六角形做法。

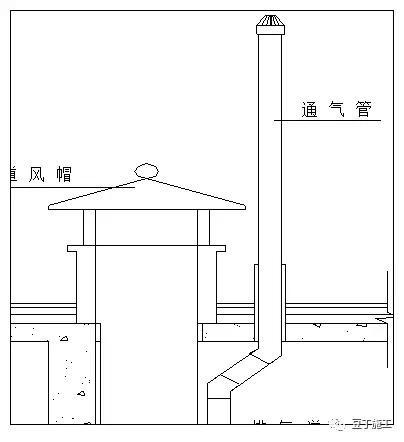

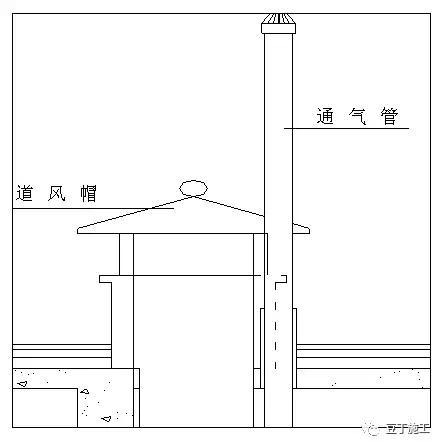

③保温层排气管统一采用暗埋式做法,末端伸入风帽;风帽做法一:石材筒身、平台,无动力成品风帽;二:水泥砂浆粉刷筒身、平台、外墙涂料面层,无动力成品风帽;三、全部采用石材造型;

石材风帽

石材风帽构造做法

注意事项:施工时应注意避免,通气管与风帽交错;在屋面板预留洞口时,通气管应绕开风帽最大边缘处留设洞口或套管。

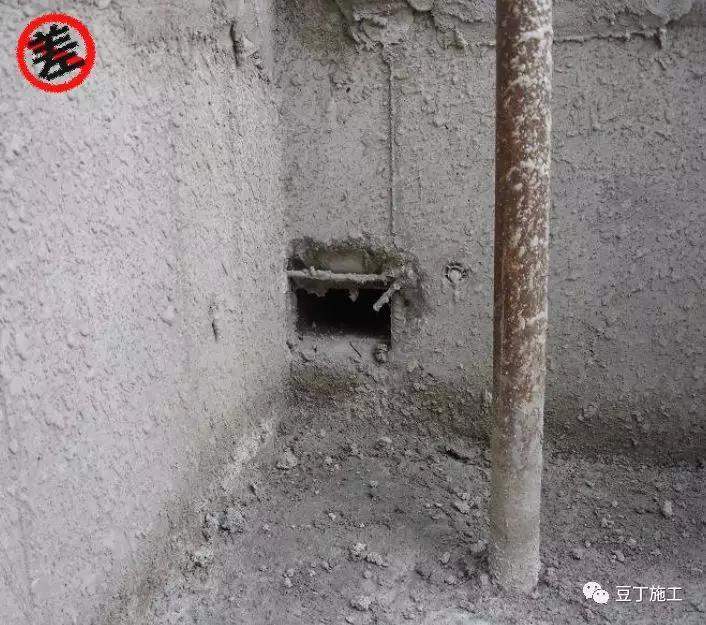

不合理构造做法↑

推荐做法↑

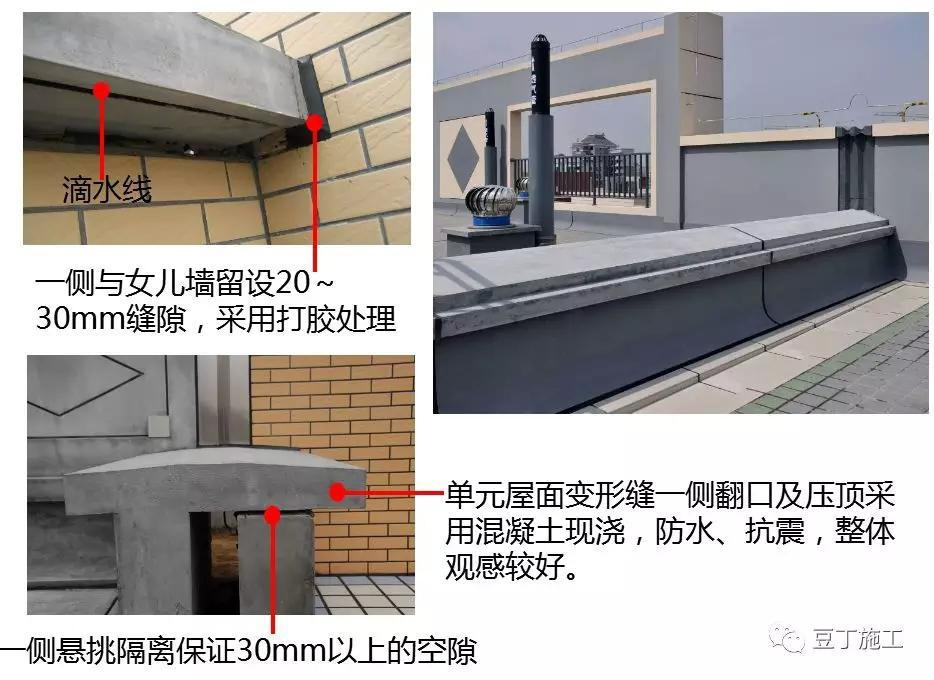

④屋面单元间变形缝结构一律采用砼一体式做法,面层可选择:清水粉刷、外墙涂料、石材或面砖;

⑤雨水管下口水簸箕可选择,一、采用面砖在泛水部位粘贴;二、采用石材定制;

石材水簸箕

石材水簸箕构造做法:

采用两侧石材包底部和背面石材,背面石材压底部石材构造做法。

面砖在泛水处粘贴水簸箕

面砖粘贴水簸箕:簸箕的宽度一股为300~350mm左右。

⑥风机等设备必须在基座面层完成后安装,任何装饰面层不得包裹设备型钢基座或减震块;

设备基础:

⑴先按轴线放样定位,防水层施工后,等到屋面广场铺贴完,再按设备基础周边保证整砖要求,最后对基础面层进行施工;

⑵基础面层施工后再进行屋面风机等设备安装,确保面层不包裹减震块或设备底座;

⑶广场砖屋面设备基础四周建议采用块材施工,确保阳角不破损。

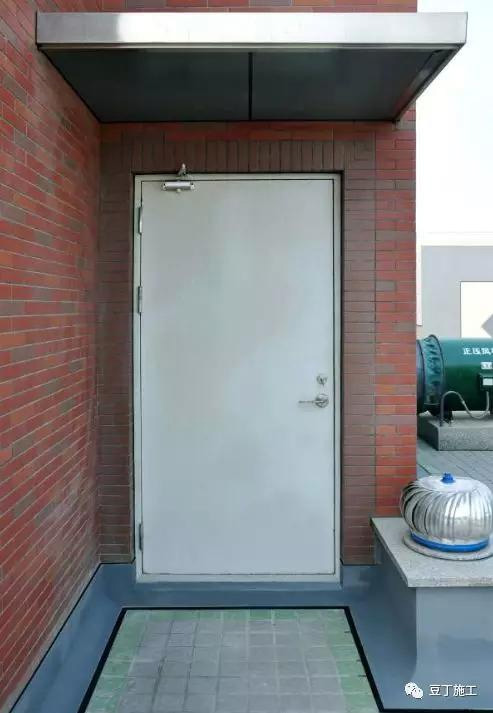

⑦出屋面门不得采用木质防火门,如无法变更时,必须对木门进行不锈钢包裹防腐处理,门应外开并设置限位,门洞上方结构必须设有雨蓬,且必须与门洞居中,高度适中。

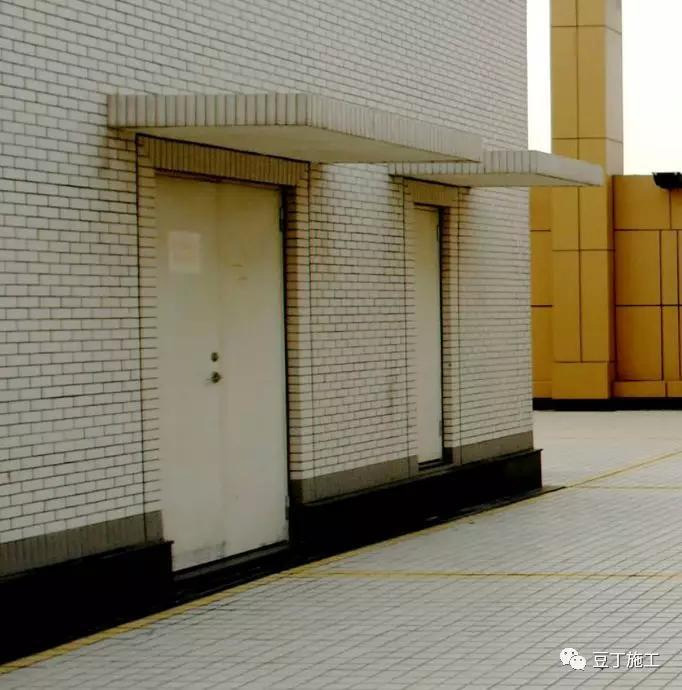

屋面门洞上方结构必须设有雨蓬,且必须与门洞居中,高度宜设在洞口上方1米内。

版权所有:重庆世纪阳光防水防腐工程有限公司 渝ICP备16008460-1
